瓦尼迈阿密(江西)化工有限公司年产30000吨聚丙烯酸乳液等产品项目安全验收评价报告
更新时间:2023-06-21

安全评价报告网上信息公开

报告编号:赣通浔化评字(2022)066号

评价报告名称

瓦尼迈阿密(江西)化工有限公司年产30000吨聚丙烯酸乳液等产品项目安全验收评价报告

项目简介

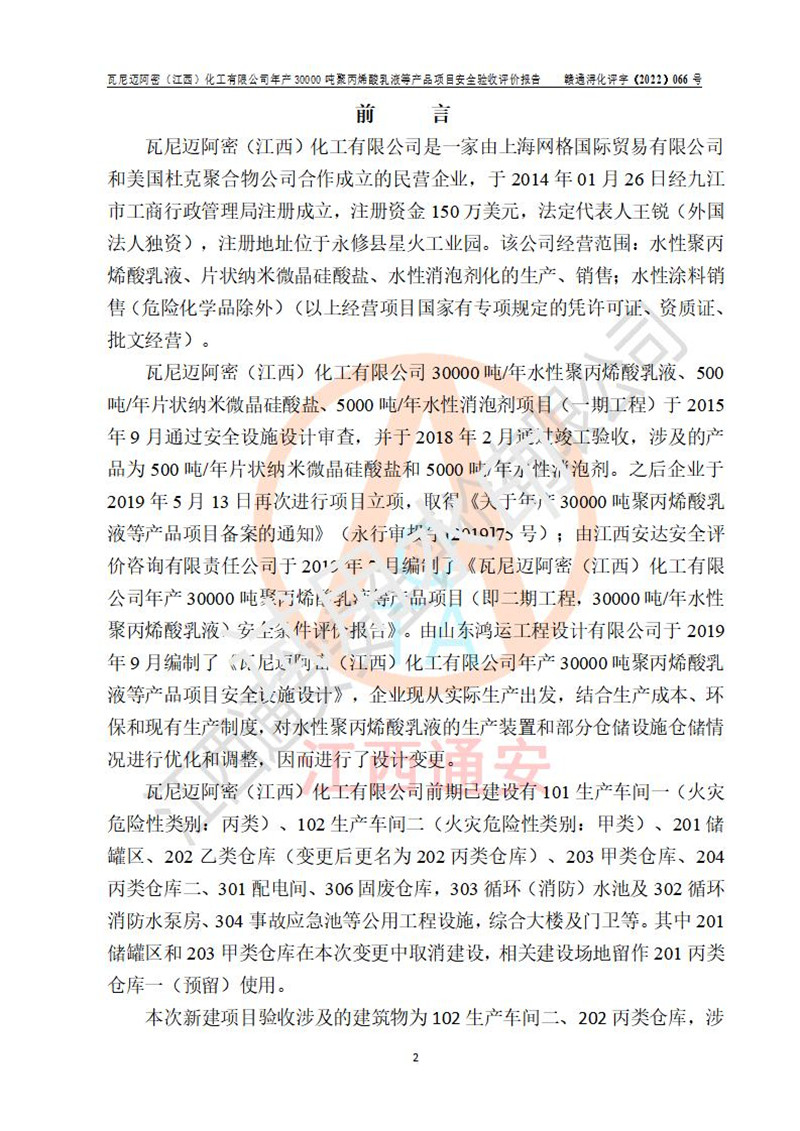

瓦尼迈阿密(江西)化工有限公司是一家由上海网格**贸易有限公司和美国杜克聚合物公司合作成立的民营企业,于2014年01月26日经九江市工商行政管理局注册成立,注册资金150万美元,法定**人王锐(外国法人独资),注册地址位于永修县星火工业园。该公司经营范围:水性聚丙烯酸乳液、片状纳米微晶硅酸盐、水性消泡剂化的生产、销售;水性涂料销售(危险化学品除外)(以上经营项目**有专项规定的凭许可证、资质证、批文经营)。

瓦尼迈阿密(江西)化工有限公司30000吨/年水性聚丙烯酸乳液、500吨/年片状纳米微晶硅酸盐、5000吨/年水性消泡剂项目(一期工程)于2015年9月通过安全设施设计审查,并于2018年2月通过竣工验收,涉及的产品为500吨/年片状纳米微晶硅酸盐和5000吨/年水性消泡剂。之后企业于2019年5月13日再次进行项目立项,取得《关于年产30000吨聚丙烯酸乳液等产品项目备案的通知》(永行审投字[2019]75号);由江西安达安全评价咨询有限责任公司于2019年7月编制了《瓦尼迈阿密(江西)化工有限公司年产30000吨聚丙烯酸乳液等产品项目(即二期工程,30000吨/年水性聚丙烯酸乳液)安全条件评价报告》。由山东鸿运工程设计有限公司于2019年9月编制了《瓦尼迈阿密(江西)化工有限公司年产30000吨聚丙烯酸乳液等产品项目安全设施设计》,企业现从实际生产出发,结合生产成本、**和现有生产制度,对水性聚丙烯酸乳液的生产装置和部分仓储设施仓储情况进行优化和调整,因而进行了设计变更。

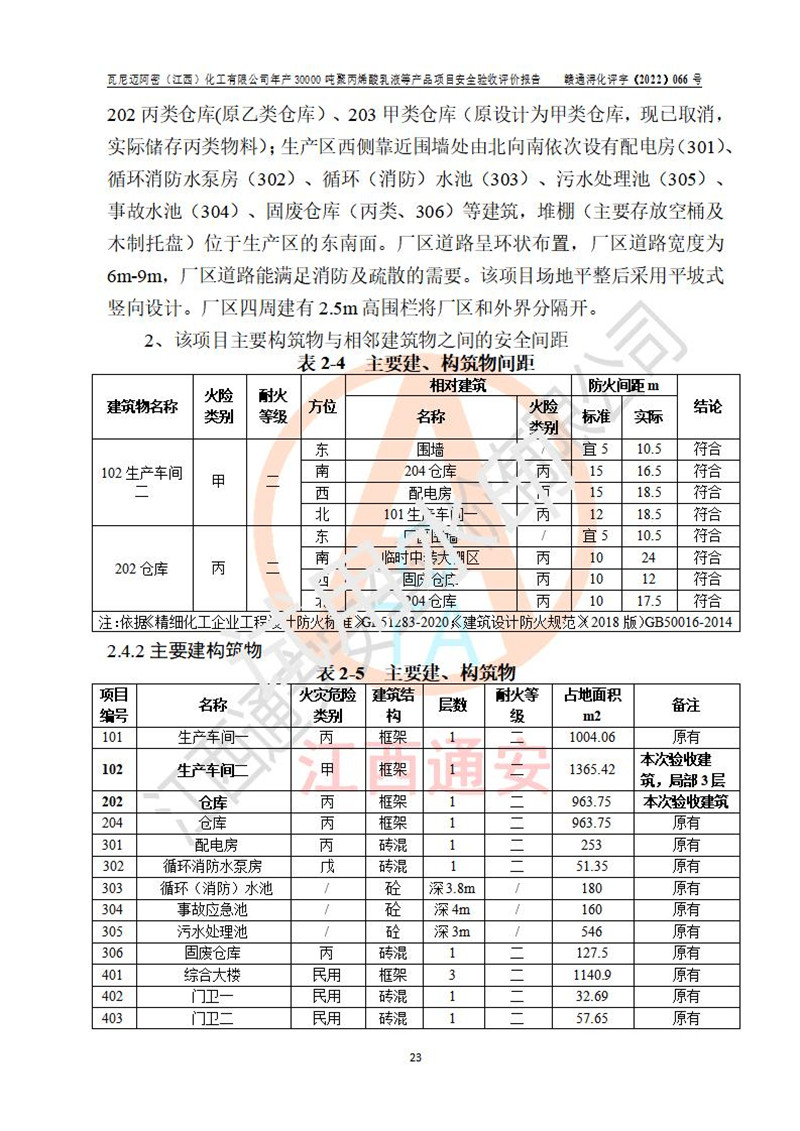

瓦尼迈阿密(江西)化工有限公司前期已建设有101生产车间一(火灾危险性类别:丙类)、102生产车间二(火灾危险性类别:甲类)、201储罐区、202乙类仓库(变更后更名为202丙类仓库)、203甲类仓库、204丙类仓库二、301配电间、306固废仓库,303循环(消防)水池及302循环消防水泵房、304事故应急池等公用工程设施,综合大楼及门卫等。其中201储罐区和203甲类仓库在本次变更中取消建设,相关建设场地留作201丙类仓库一(预留)使用。

本次新建项目验收涉及的建筑物为102生产车间二、202丙类仓库,涉及的产品为30000吨/年水性聚丙烯酸乳液。其余各建(构)筑物及公共设施均依托一期原有。

海湾工程有限公司于2022年5月编制了《瓦尼迈阿密(江西)化工有限公司年产30000吨聚丙烯酸乳液等产品项目安全设施设计变更》。该项目现已竣工,于2021年11月试生产,现特申请该项目工程验收。

该项目安全设施由九江石化设计工程有限公司设计,九江市江信建筑工程有限公司进行建筑施工,江西省新大地建设监理有限公司进行监理。

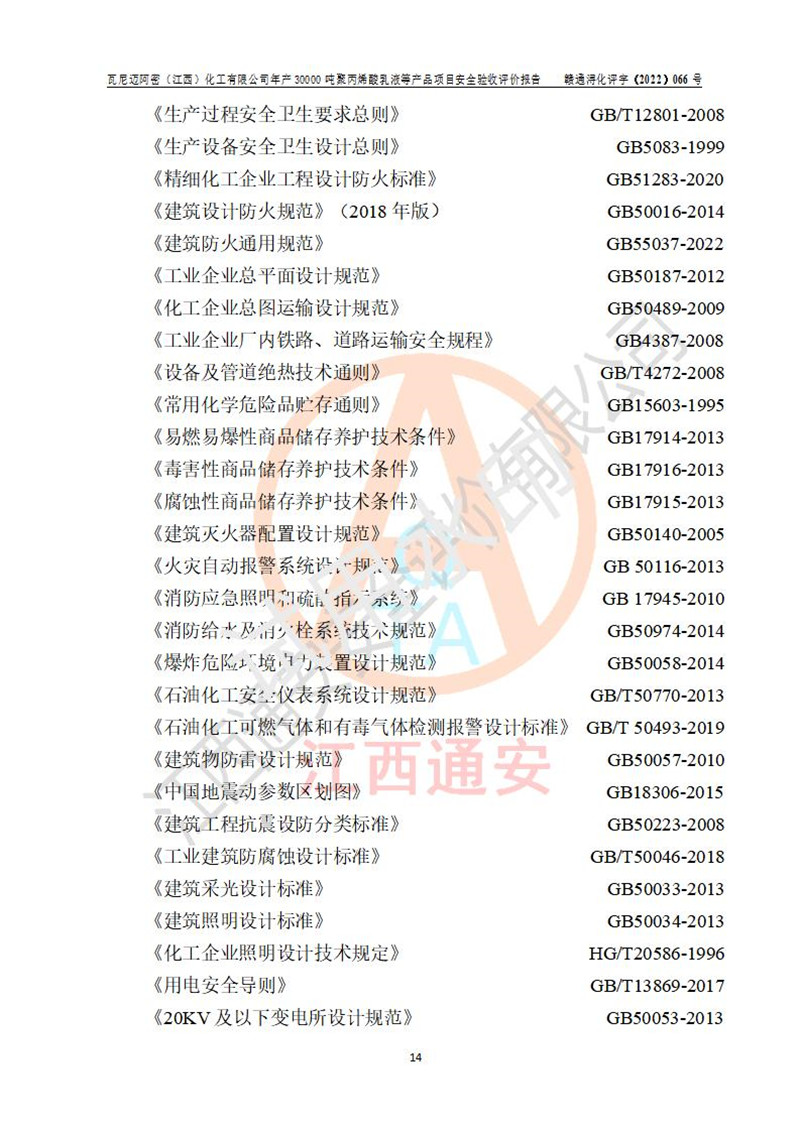

该项目以纯水、乳化原料(甲基丙烯酸甲酯、丙烯酸丁酯、丙烯酸异辛酯、丙烯酸、苯乙烯、有机硅丙烯酸酯、叔碳酸乙烯酯等单体)经聚合反应、后处理、包装等工序,生产水性聚丙烯酸乳液。

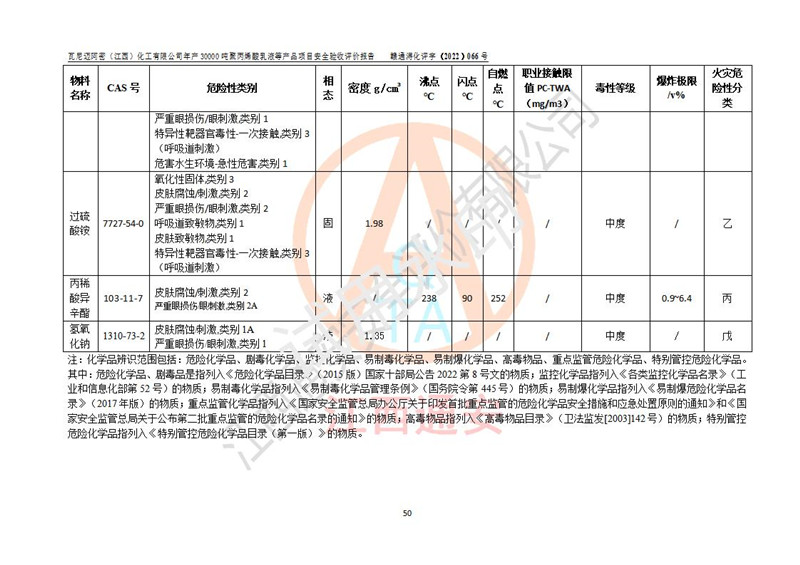

该项目生产过程中涉及的甲基丙烯酸甲酯、苯乙烯、丙烯酸丁酯、丙烯酸、过硫酸铵、丙烯酸异辛酯、氢氧化钠属于危险化学品,其中苯乙烯、丙烯酸为重点监管的危险化学品,不涉及重点监管的危险化工工艺;不涉及剧毒化学品、易制毒化学品、监控化学品、高毒物品、易制爆化学品和特别管控的危险化学品。本项目生产过程中涉及使用的危险化学品厂区内不储存,已与江西雪奥化工有限公司签订相关甲、乙物料配送协议(见附件协议书),对照《危险化学品重大危险源辨识》(GB18218-2018)标准,项目生产单元不构成危险化学品重大危险源。

该项目产品水性聚丙烯酸乳液不属于可燃液体,依据《危险化学品生产企业安全生产许可证实施办法》,故不需办理危险化学品生产企业安全生产许可证;该项目涉及的危险化学品使用量均未达到《危险化学品安全使用许可证实施办法》中规定的临界量,故不需办理危险化学品安全使用许可证。

江西通安安全评价有限公司接受委托后,组成了评价组,于2022年5月对委托方项目生产装置的运行及其安全管理进行充分了解后,查找了其存在的危险、有害因素种类和程度;对存在的问题,评价组成员和委托方的陪同人员进行了及时的沟通,并提出了整改建议及整改结果。企业根据评价公司提出的整改建议投入了安全资金,进行了认真的整改。评价组按照《安全验收评价导则》、《危险化学品建设项目安全评价细则》的要求,依据**有关法律、法规、标准和规范,采用合适的安全评价方法,经过定性分析与定量计算,编制完成了本安全评价报告,为委托方安全生产技术、安全生产管理决策及办理相关安全生产行政许可事项提供技术依据。本评价涉及的有关原始资料由委托方提供,并对其真实性负责。

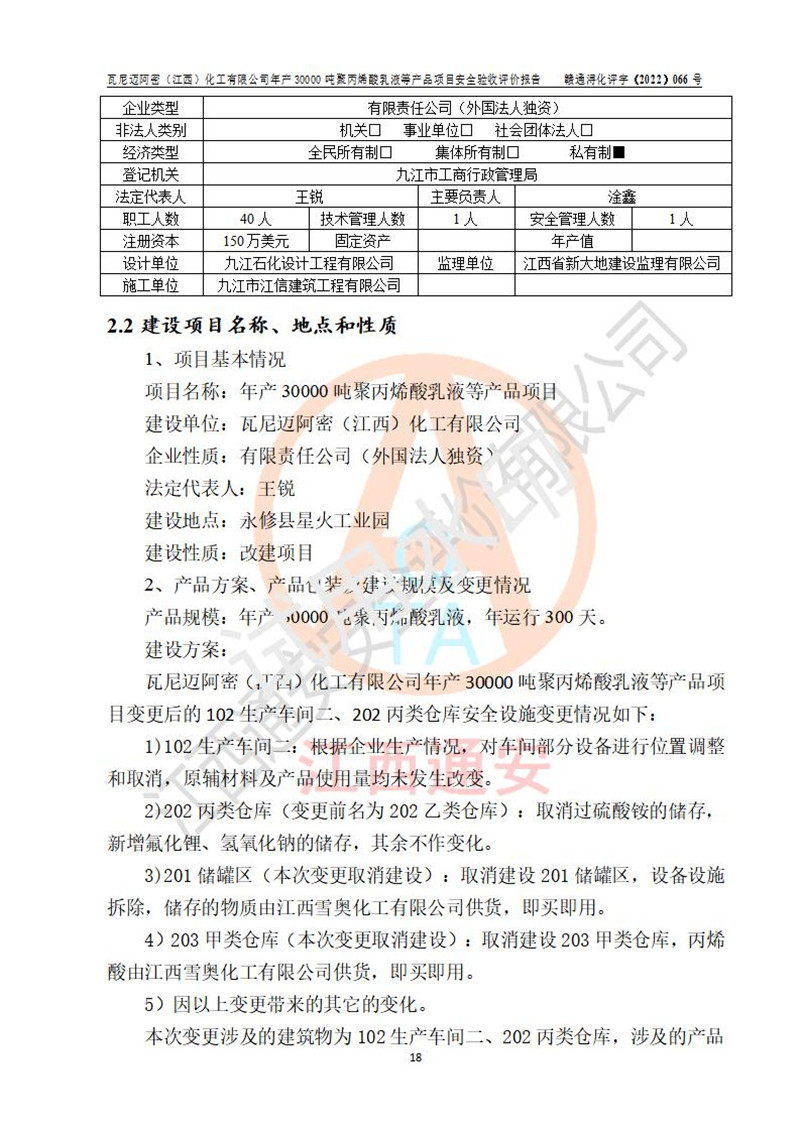

瓦尼迈阿密(江西)化工有限公司年产30000吨聚丙烯酸乳液等生产装置技术改造项目的生产装置、辅助设施的安全验收。内容主要包括:

(1)总平面布置;

(2)102生产车间二(火灾危险性类别:甲类)、202乙类仓库(变更后更名为202丙类仓库);

该项目为企业现有厂区内的新建项目,项目公用工程及辅助设施均依托利用厂区现有设施,本次评价对依托利用工程仅对其配套能力进行分析评价,与该项目生产无关联的建构筑物及装置设施,除总体布局外,本评价亦不涉及。

参与评价项目相关人员

姓名

资格证书号

从业登记号

项目负责人

冯美海

1600000000200725

028130

项目组成员

冯美海

1600000000200725

028130

朱洪忠

1500000000200337

026776

朱汝玲

S011032000110191000378

028131

戴立平

1700000000100101

018974

陈嘉鸣

S011035000110193001189

037242

邹孝琴

S011035000110203001181

040635

报告编制人

朱洪忠

1500000000200337

026776

报告审核人

李重阳

S011035000110201000616

026187

过程控制负责人

吴秋枝

S011011000110192000080

036142

技术负责人

黄伯良

1800000000100060

013789

评价结论

经评价组评价,瓦尼迈阿密(江西)化工有限公司年产30000吨聚丙烯酸乳液等产品项目现场总体布局、设备布置、自控系统情况与安全设计变更图纸一致;企业在役装置涉及重点监管危险化学品,相关自控系统配置与安全设计变更相符并正常投用;企业主要负责人、安全负责人均不属于新入职,企业主要负责人及安全负责人已取得危险化学品生产企业主要负责人及安全管理人员考核合格证,符合三年专项整治要求。

瓦尼迈阿密(江西)化工有限公司年产30000吨聚丙烯酸乳液等产品项目配套安全装置、防护设施以及采取的安全技术措施及安全管理措施符合**有关法规、标准、规范要求,在落实本评价报告有关对策措施后,项目风险可控,其安全生产条件和安全管理方面具备竣工安全验收的条件。

勘察现场工作时间

2022.5.18

报告提交时间

2023.5.6

勘察现场人员

朱洪忠、邹孝琴

现场照片

被评价单位

信息反馈情况

满意
