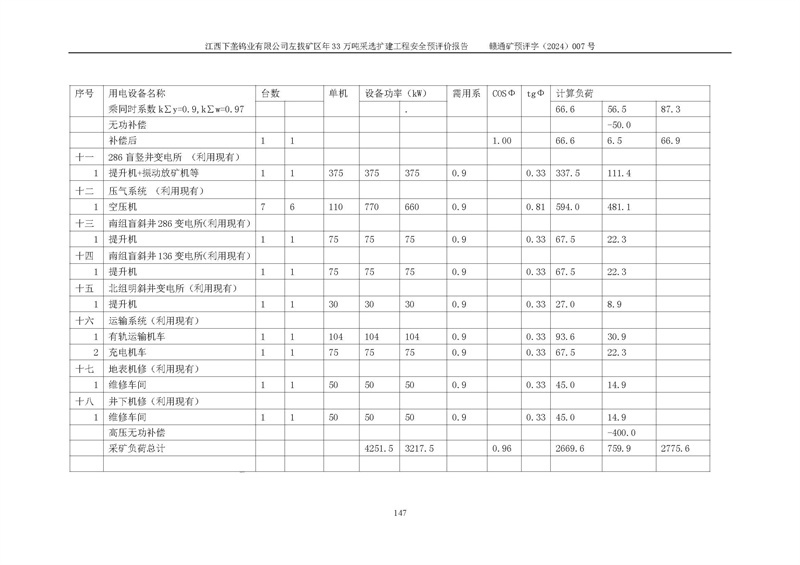

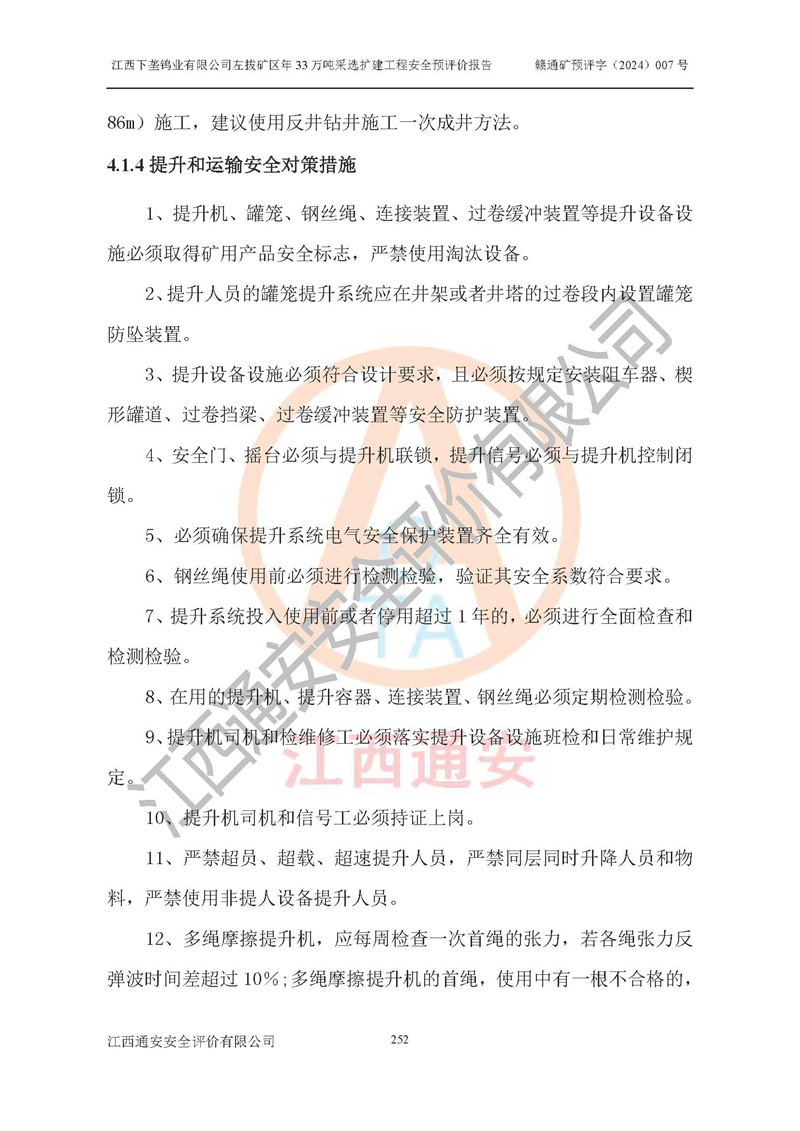

江西下垄钨业有限公司左拔矿区年33万吨采选扩建工程项目安全预评价报告
更新时间:2024-09-27

项目名称

江西下垄钨业有限公司左拔矿区年33万吨采选扩建工程项目安全预评价报告

项目简介

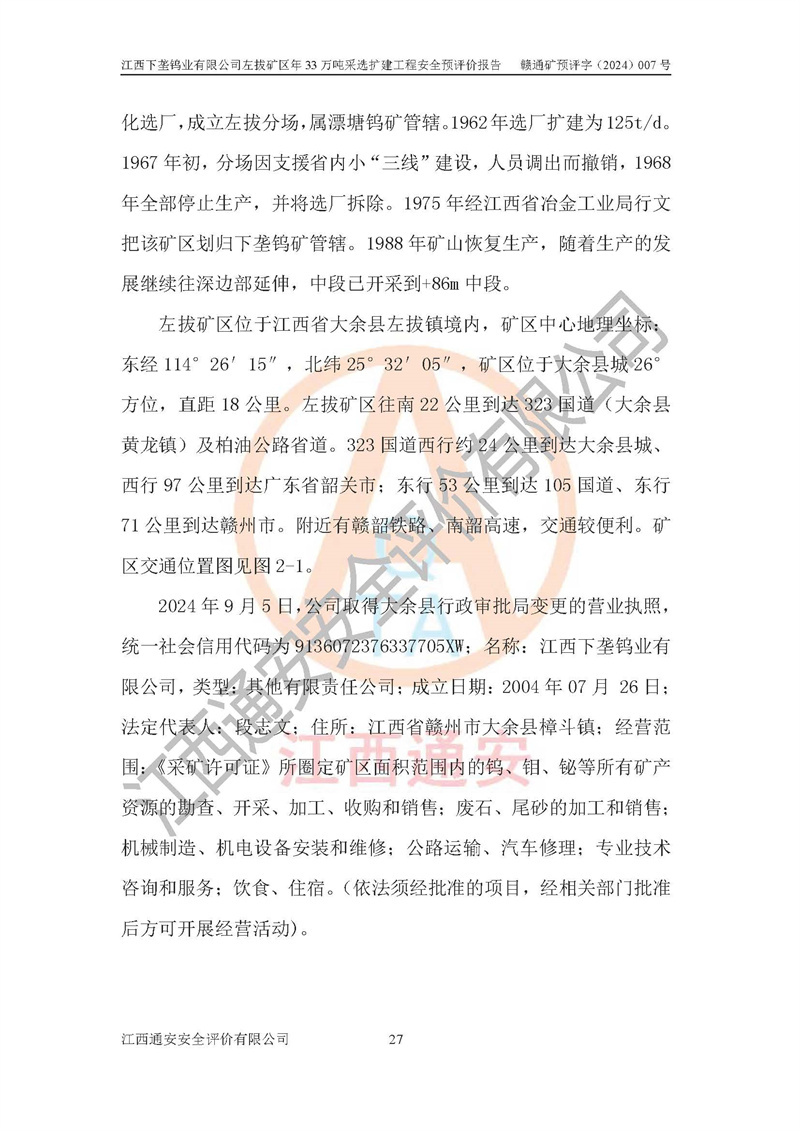

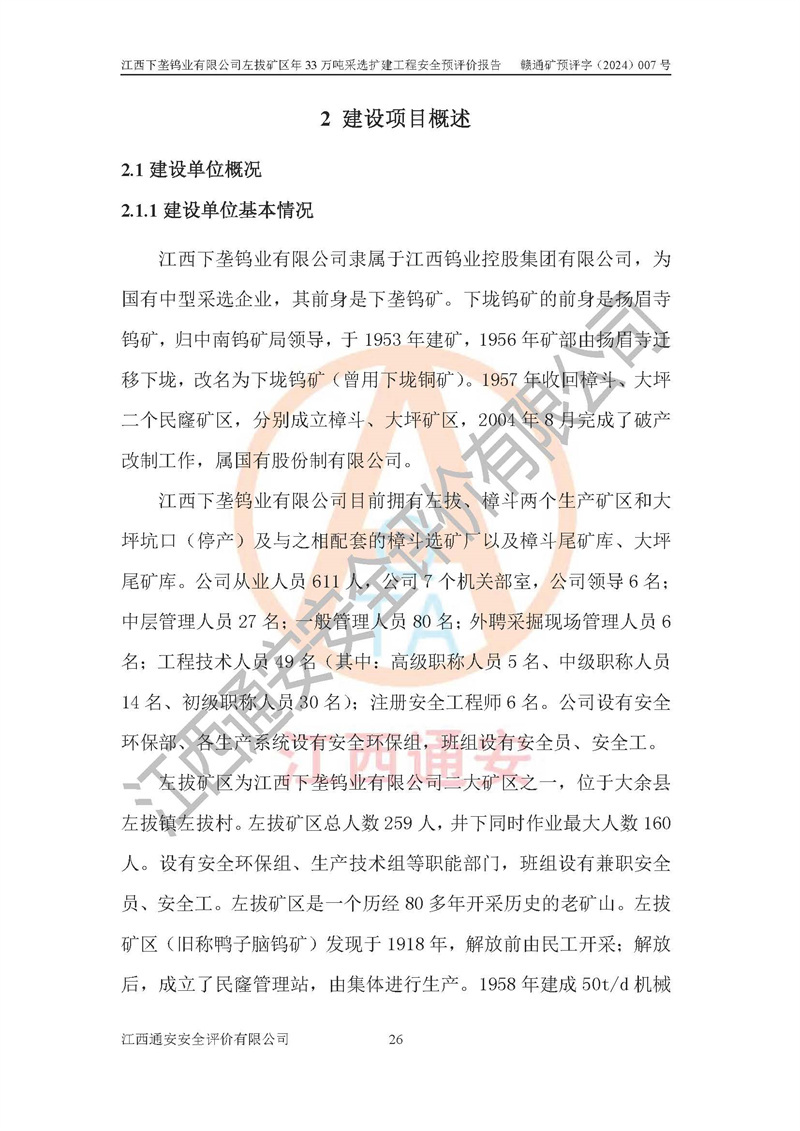

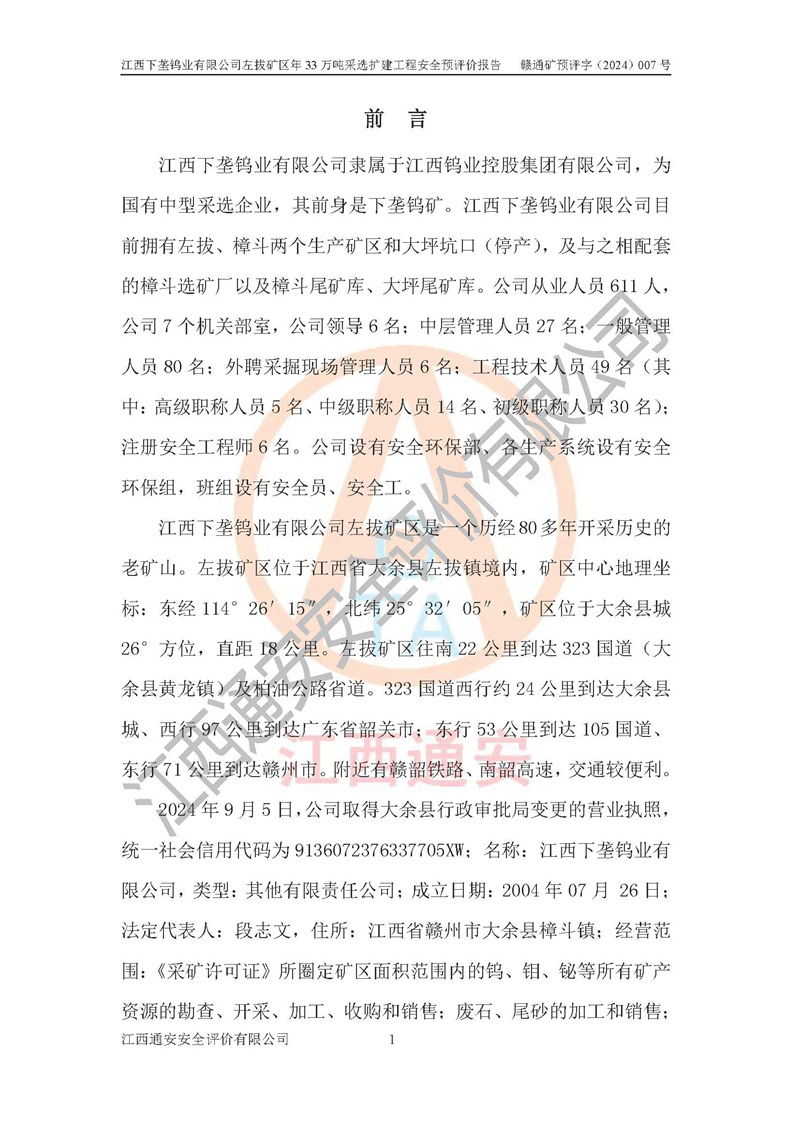

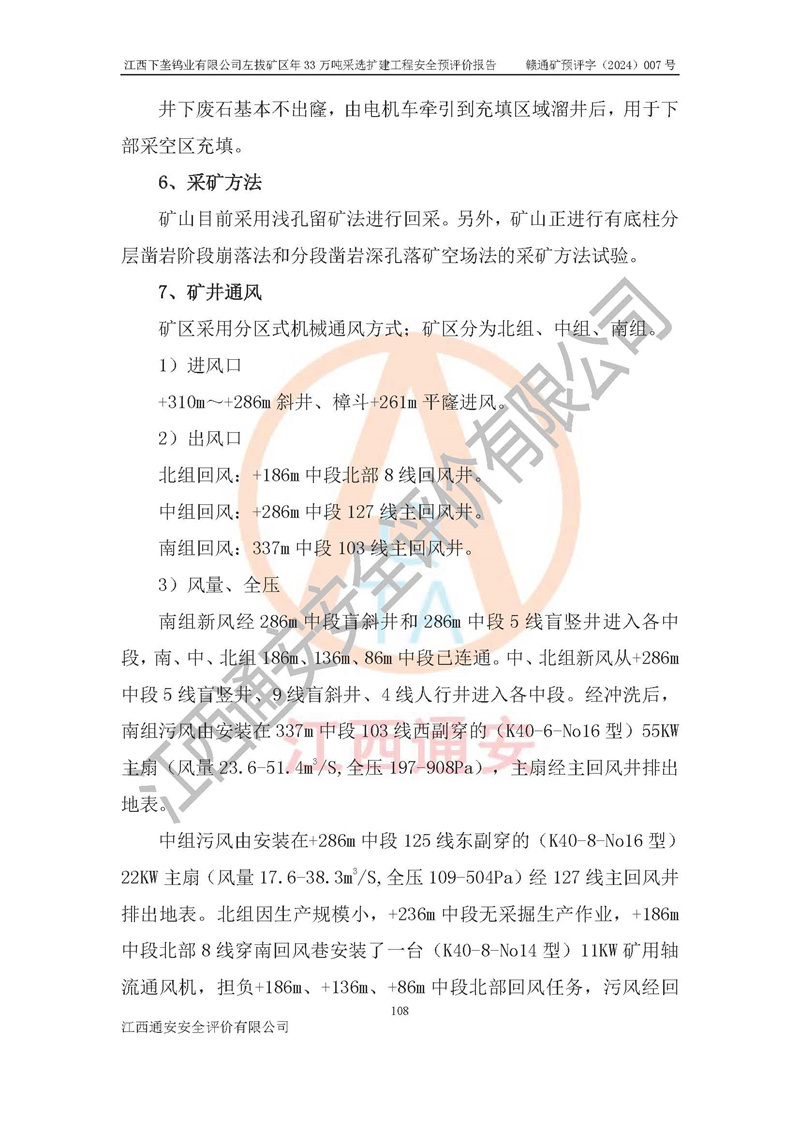

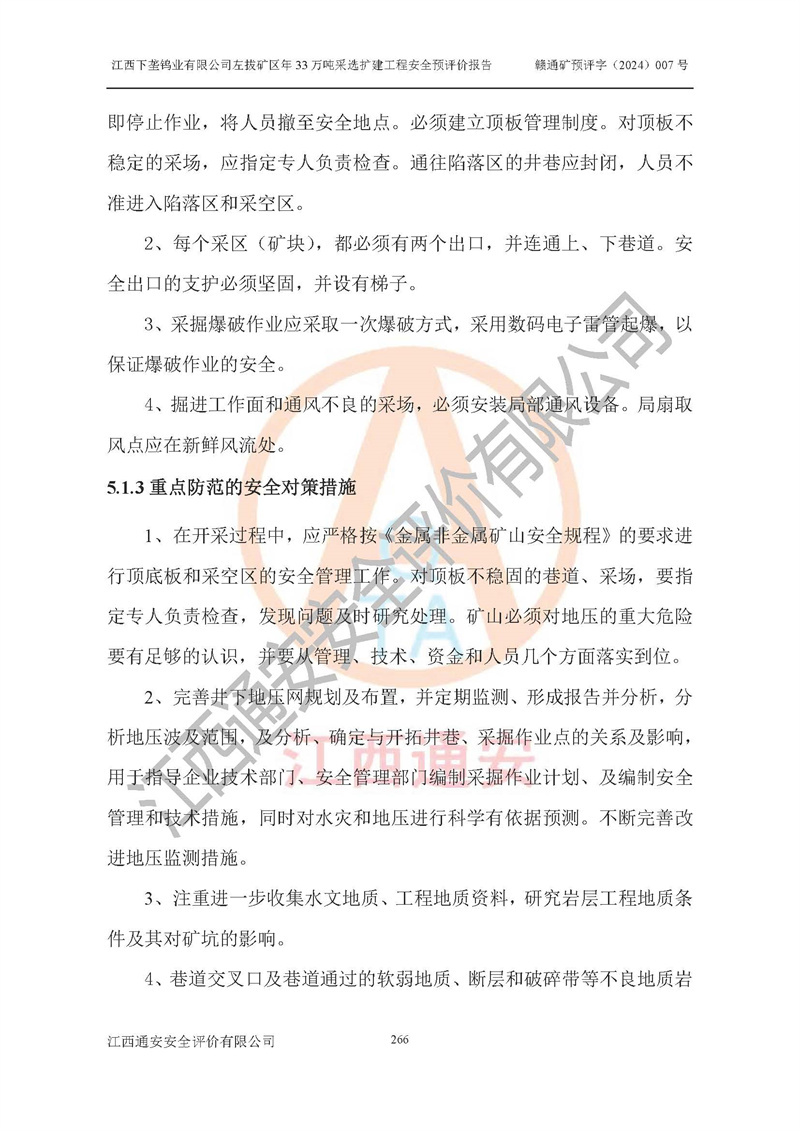

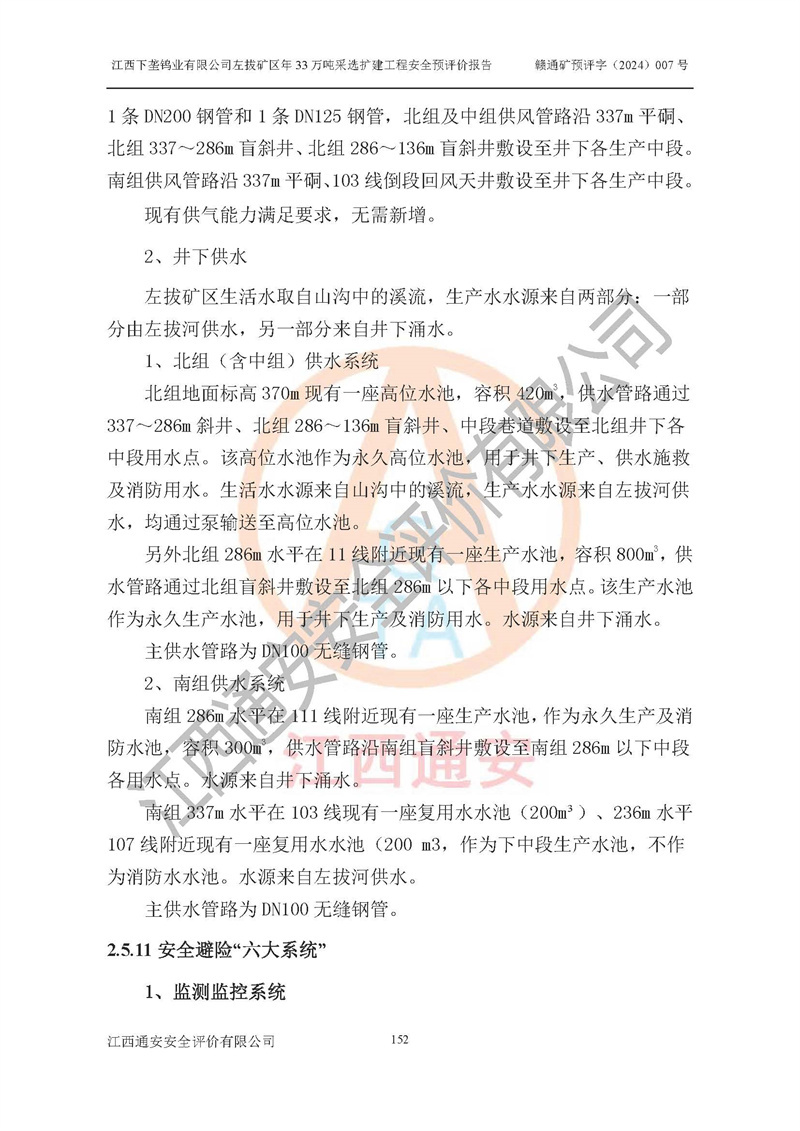

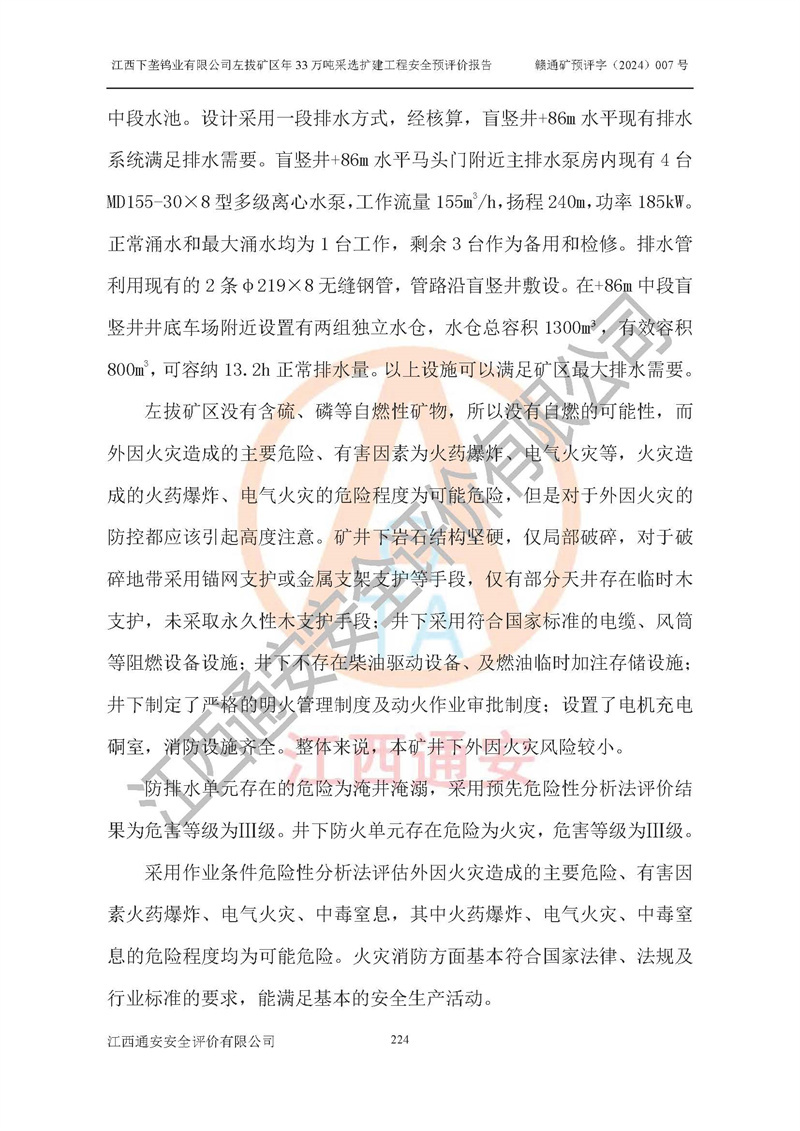

江西下垄钨业有限公司左拔矿区是一个历经80多年开采历史的老矿山。左拔矿区位于江西省大余县左拔镇境内,矿区中心地理坐标:东经114°26′15″,北纬25°32′05″,矿区位于大余县城26°方位,直距18**。左拔矿区往南22**到达323国道(大余县黄龙镇)及柏油公路省道。323国道西行约24**到达大余县城、西行97**到达广东省韶关市;东行53**到达105国道、东行71**到达赣州市。附近有赣韶铁路、南韶高速,交通较便利。

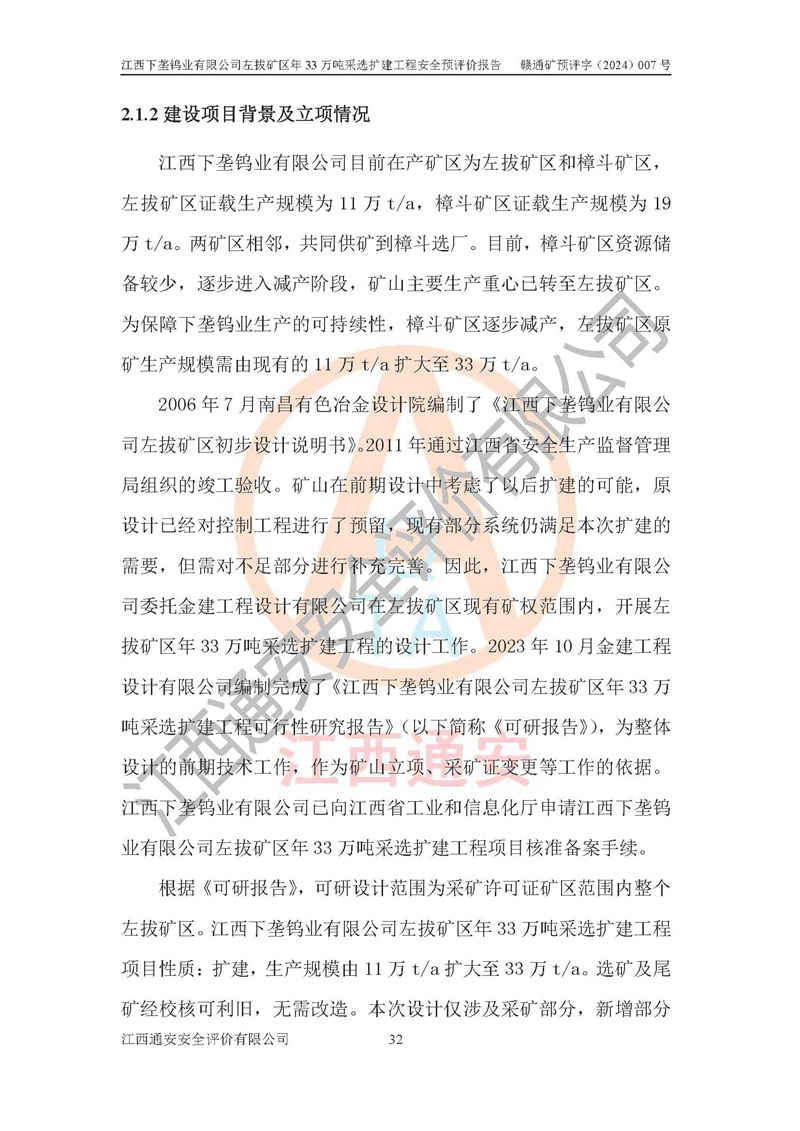

江西下垄钨业有限公司目前在产矿区为左拔矿区和樟斗矿区,左拔矿区证载生产规模为11万t/a,樟斗矿区证载生产规模为19万t/a。两矿区共同供矿到樟斗选厂。目前,樟斗矿区资源储备较少,逐步进入减产阶段,矿山主要生产重心已转至左拔矿区。为保障下垄钨业生产的可持续性,樟斗矿区逐步减产,左拔矿区原矿生产规模需由现有的11万t/a扩大至33万t/a。

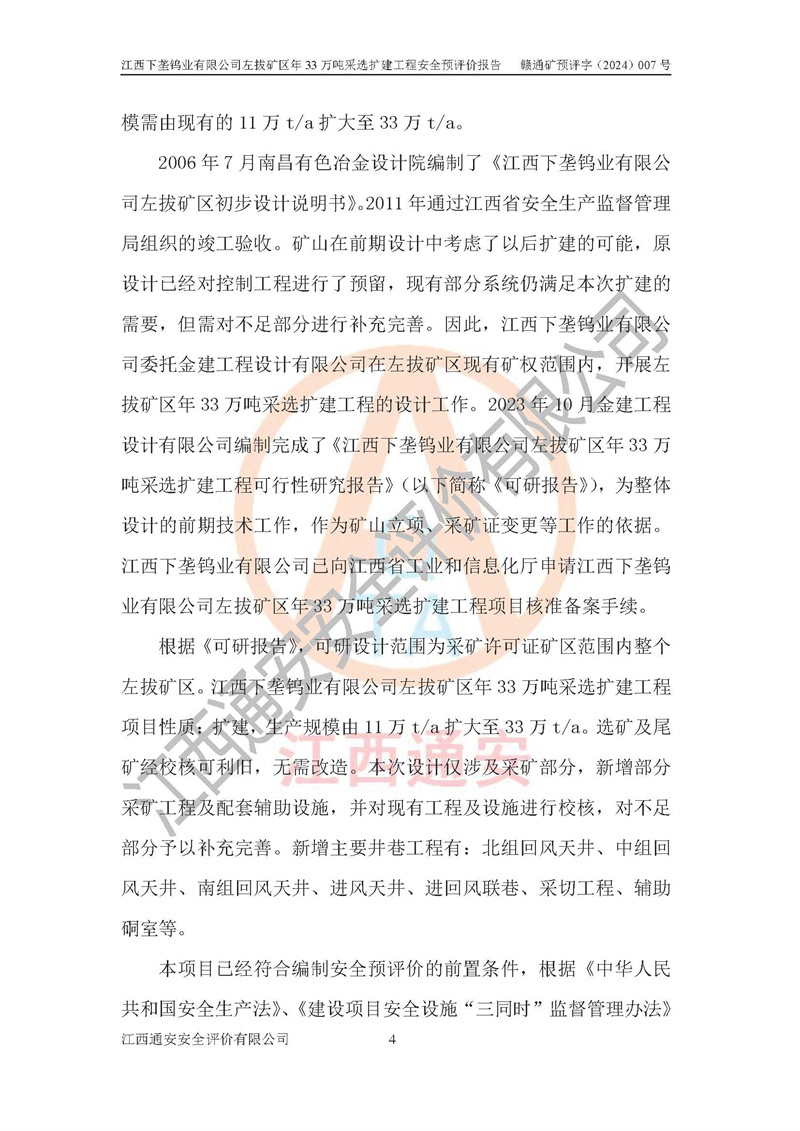

2006年7月南昌有色冶金设计院编制了《江西下垄钨业有限公司左拔矿区初步设计说明书》。2011年通过江西省安全生产监督管理局组织的竣工验收。矿山在前期设计中考虑了以后扩建的可能,原设计已经对控制工程进行了预留,现有部分系统仍满足本次扩建的需要,但需对不足部分进行补充完善。因此,江西下垄钨业有限公司委托金建工程设计有限公司在左拔矿区现有矿权范围内,开展左拔矿区年33万吨采选扩建工程的设计工作。2023年10月金建工程设计有限公司编制完成了《江西下垄钨业有限公司左拔矿区年33万吨采选扩建工程可行性研究报告》(以下简称《可研报告》),为整体设计的前期技术工作,作为矿山立项、采矿证变更等工作的依据。江西下垄钨业有限公司已向江西省工业和信息化厅申请江西下垄钨业有限公司左拔矿区年33万吨采选扩建工程项目核准备案手续

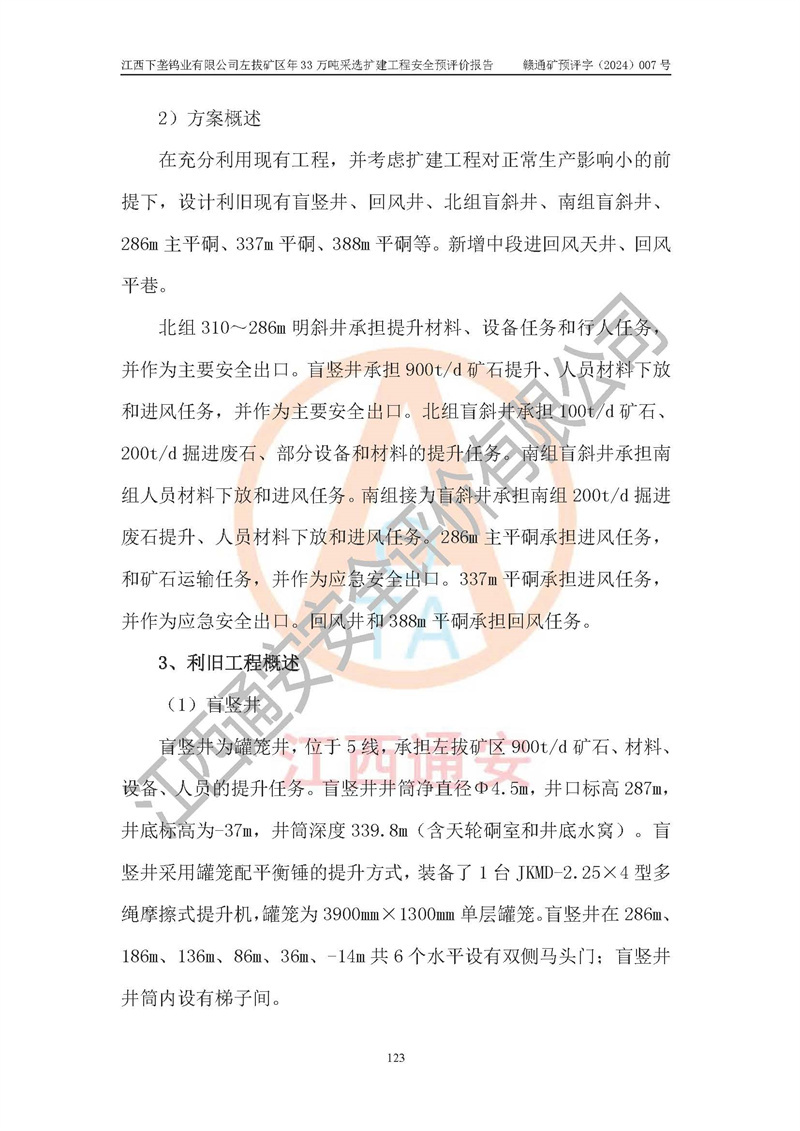

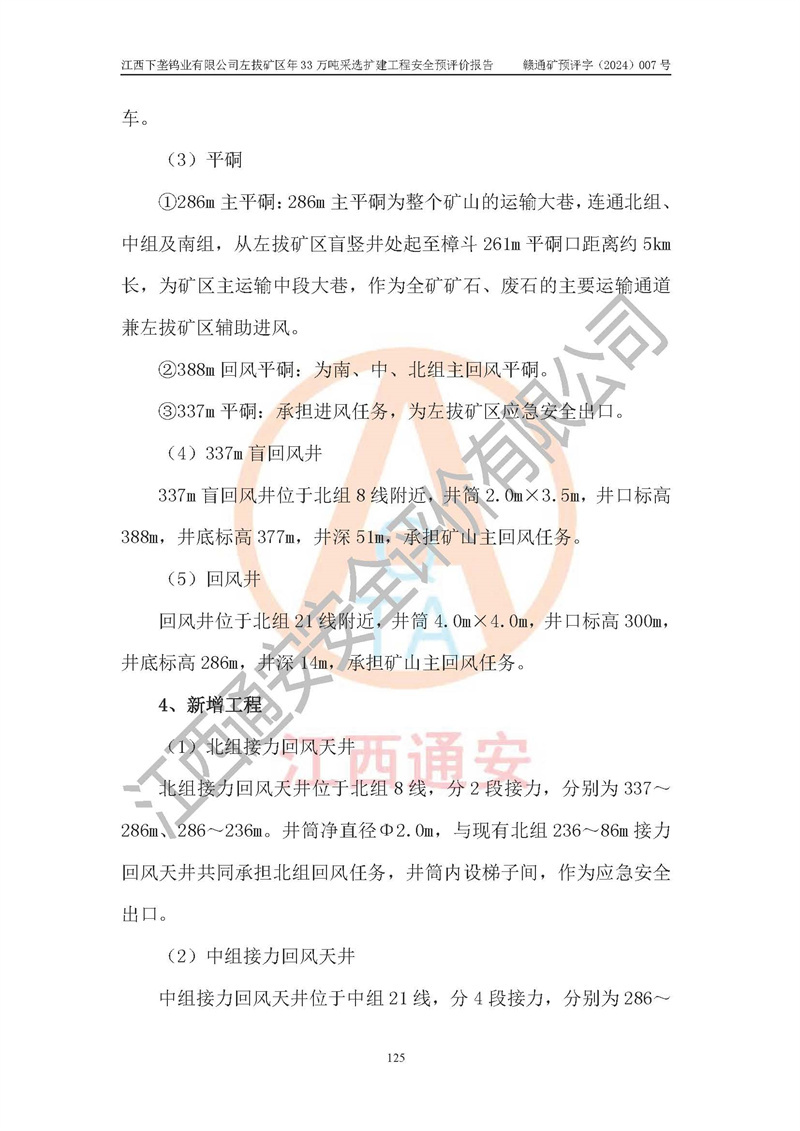

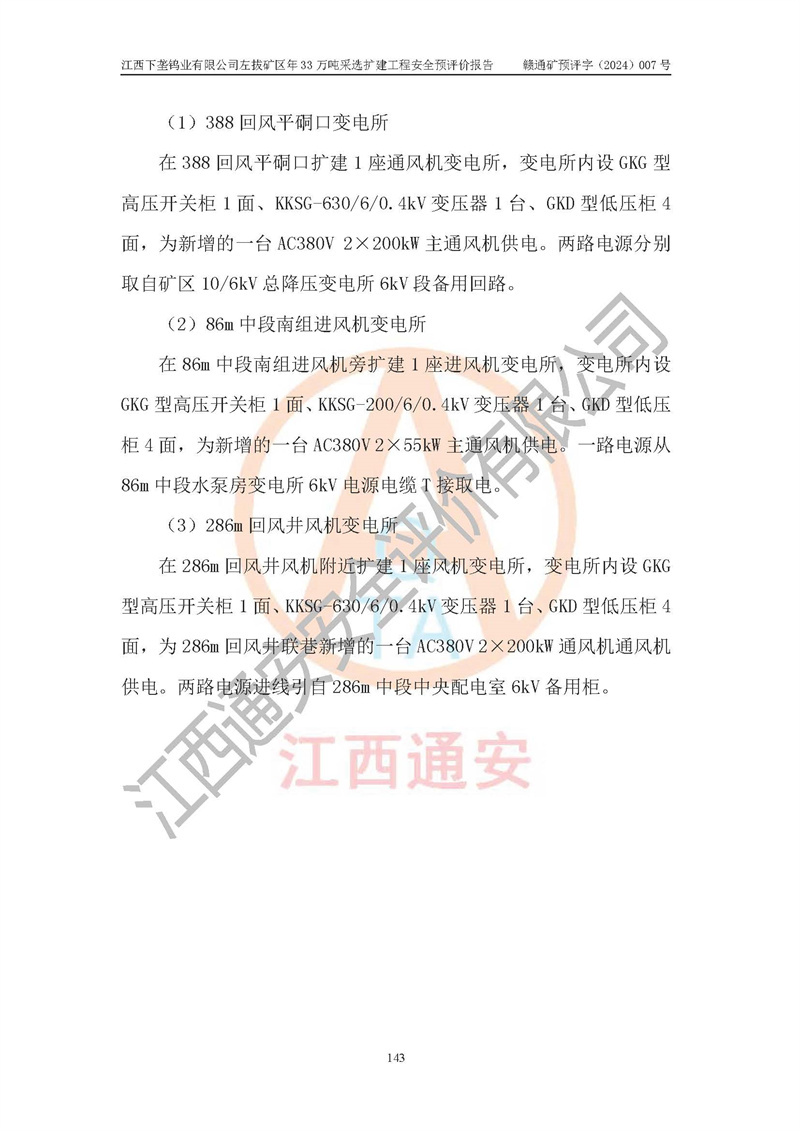

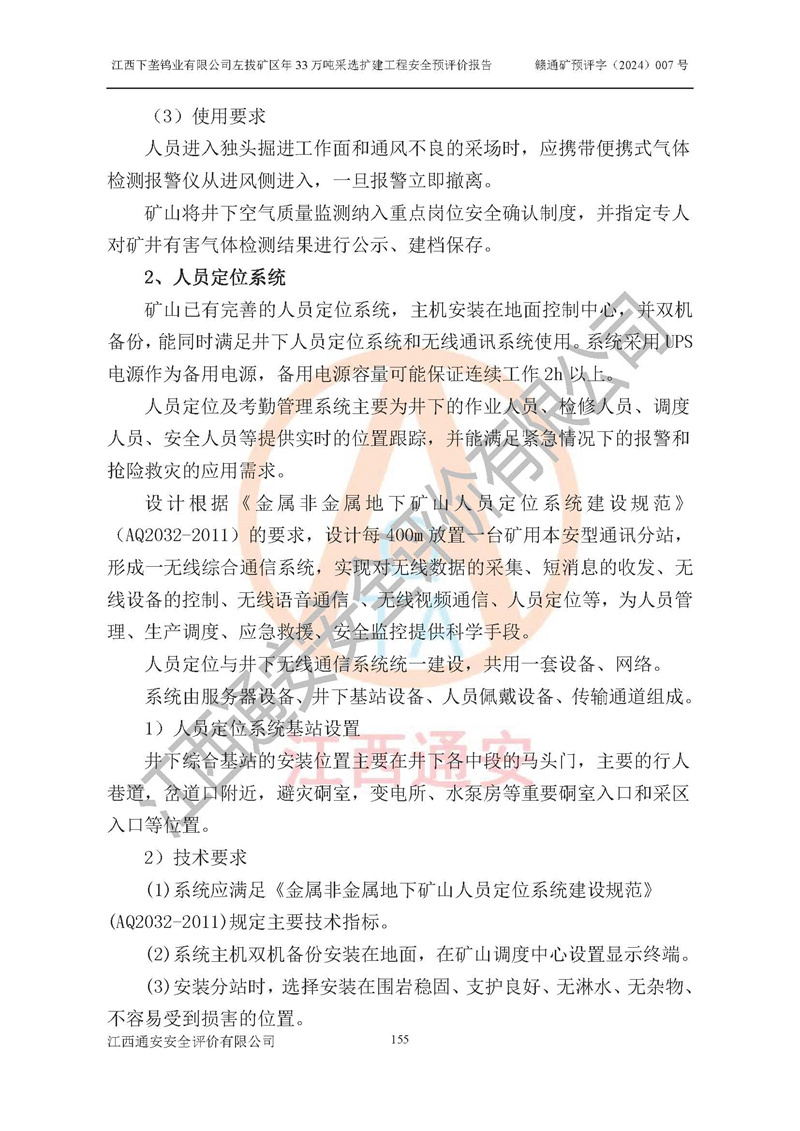

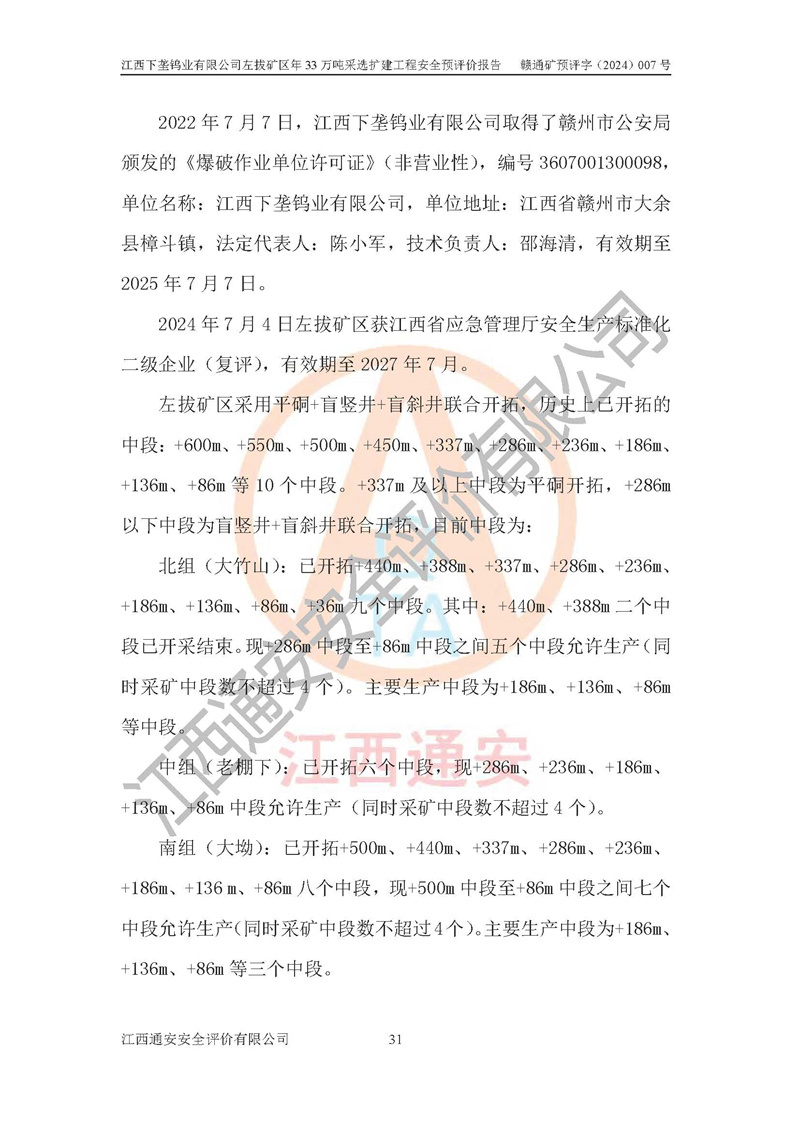

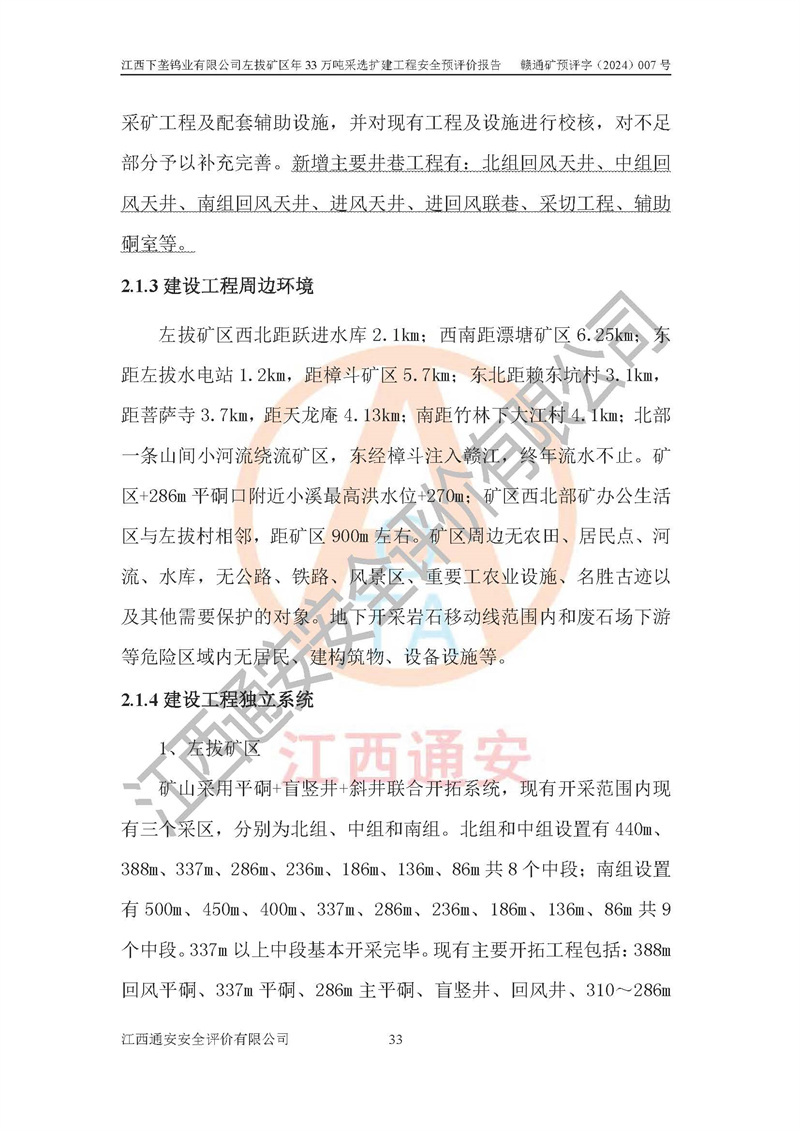

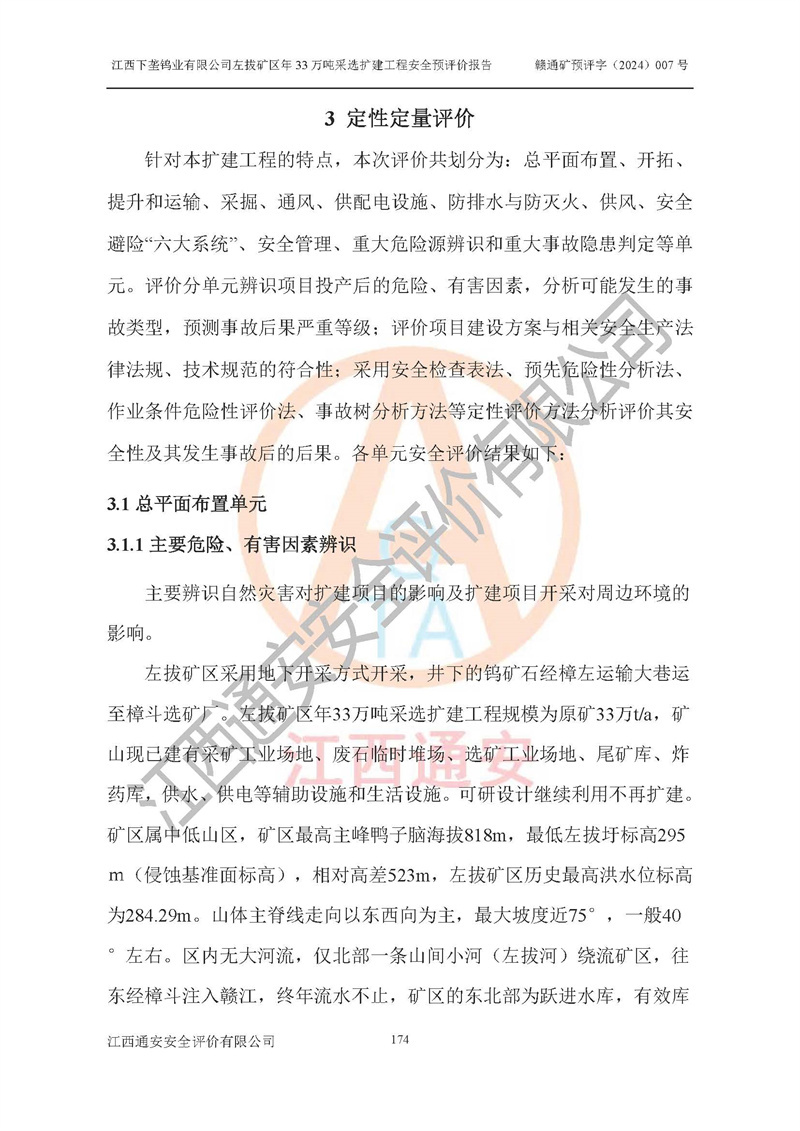

根据《可研报告》,可研设计范围为采矿许可证矿区范围内整个左拔矿区。江西下垄钨业有限公司左拔矿区年33万吨采选扩建工程项目性质:扩建,生产规模由11万t/a扩大至33万t/a。选矿及尾矿经校核可利旧,无需改造。本次设计仅涉及采矿部分,新增部分采矿工程及配套辅助设施,并对现有工程及设施进行校核,对不足部分予以补充完善。新增主要井巷工程有:北组回风天井、中组回风天井、南组回风天井、进风天井、进回风联巷、采切工程、辅助硐室等。

本项目已经符合编制安全预评价的前置条件,根据《中华人民共和国安全生产法》、《建设项目安全设施“三同时”监督管理办法》(**安全生产监督管理局令第36号)和《金属非金属矿山建设项目安全设施目录》(**安全生产监督管理总局令第75号)的规定,江西下垄钨业有限公司2024年7月1日委托我公司(江西通安安全评价有限公司)对其左拔矿区年33万吨选扩建工程项目进行安全预评价。

委托单位联系人

袁兵

联系电话

15216108520

项目组长

施祖远

技术专家

——

报告编制人

施祖远

报告审核人

邬长福

技术负责人

吴至军

注册安全工程师

——

过程控制负责人

陈嘉鸣

参与评价安全评价师

陈亮、田美智、王文洪、刘赟

现场工作人员

施祖远、陈亮

主要任务

对该矿进行了现场勘察,收集有关法律法规、技术标准和建设项目资料,分析了该建设工程项目中可能存在的主要危险、有害因素,对划分的评价单元及单元内的因素逐项进行分析、评判,提出了相应的预防对策措施。

现场工作时间

2024年7月2日至3日

报告提交时间

2024年9月20日

其它

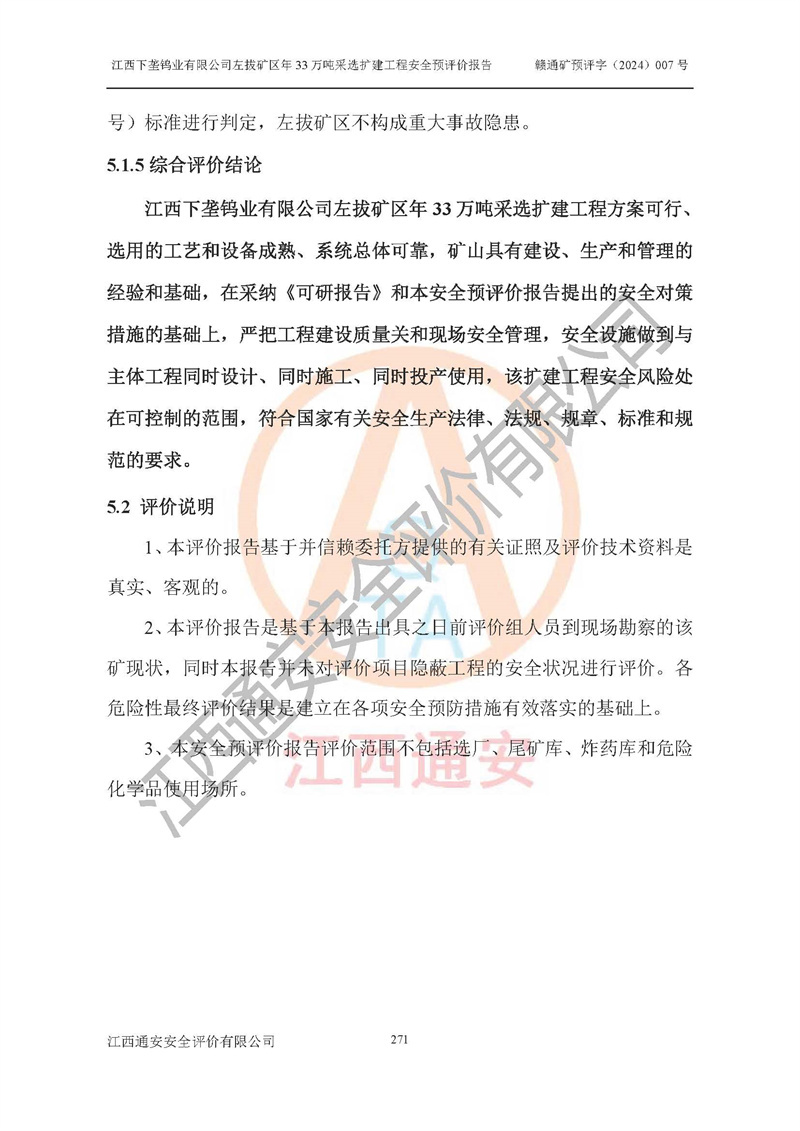

江西下垄钨业有限公司左拔矿区年33万吨采选扩建工程方案可行、选用的工艺和设备成熟、系统总体可靠,矿山具有建设、生产和管理的经验和基础,在采纳《可研报告》和本安全预评价报告提出的安全对策措施的基础上,严把工程建设质量关和现场安全管理,安全设施做到与主体工程同时设计、同时施工、同时投产使用,该扩建工程安全风险处在可控制的范围,符合**有关安全生产法律、法规、规章、标准和规范的要求。
